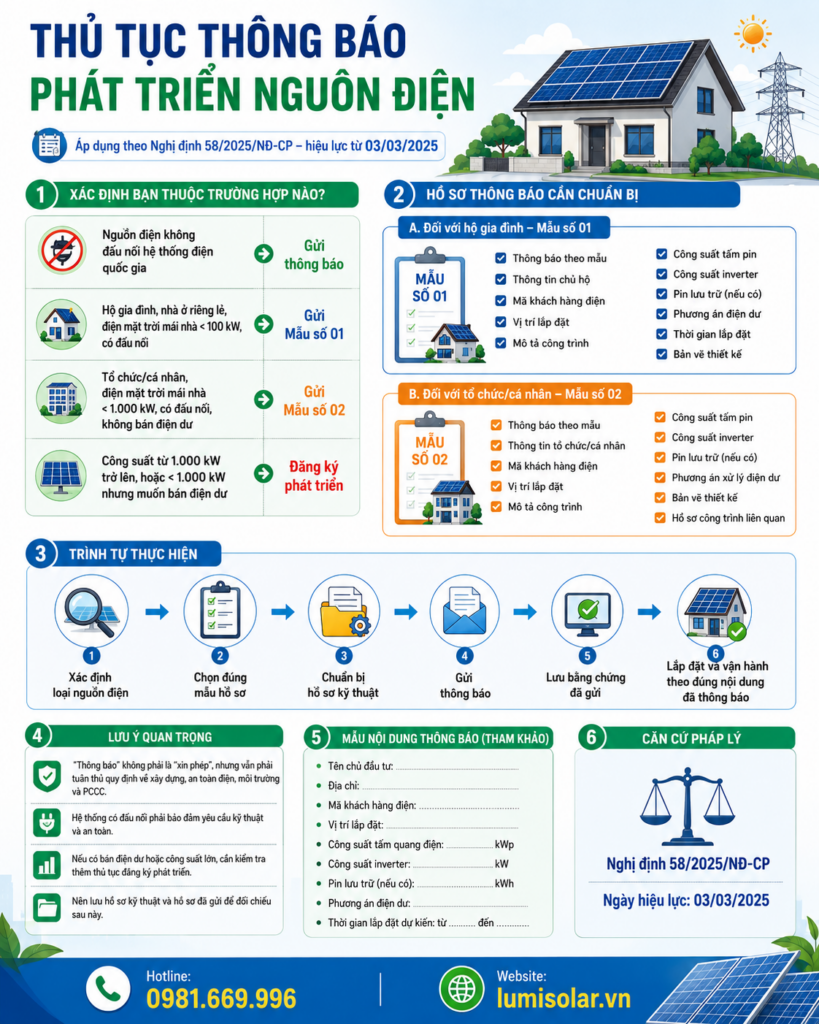

Thủ Tục Thông Báo Phát Triển Nguồn Điện Mặt Trời Mái Nhà Mới Nhất
Thủ Tục Thông Báo Phát Triển Nguồn Điện Mặt Trời Mái Nhà Mới Nhất Theo Nghị Định 58/2025/NĐ-CP
Điện mặt trời mái nhà đang trở thành giải pháp tiết kiệm điện hiệu quả cho hộ gia đình, doanh nghiệp, nhà xưởng, văn phòng và các công trình thương mại. Tuy nhiên, khi lắp đặt hệ thống điện năng lượng mặt trời, đặc biệt là hệ thống có đấu nối với lưới điện quốc gia, chủ đầu tư cần nắm rõ thủ tục thông báo phát triển nguồn điện để triển khai đúng quy định.
Theo Nghị định số 58/2025/NĐ-CP, văn bản này được Chính phủ ban hành ngày 03/03/2025 và có hiệu lực từ ngày 03/03/2025, quy định chi tiết một số điều của Luật Điện lực về phát triển điện năng lượng tái tạo, điện năng lượng mới.

Thủ Tục Thông Báo Phát Triển Nguồn Điện Mặt Trời Mái Nhà Mới Nhất
Thủ Tục Thông Báo Phát Triển Nguồn Điện Là Gì?
Thủ tục thông báo phát triển nguồn điện là việc chủ đầu tư, hộ gia đình, tổ chức hoặc cá nhân gửi thông tin về hệ thống điện mặt trời mái nhà dự kiến lắp đặt đến cơ quan có thẩm quyền và đơn vị điện lực liên quan.
Nội dung thông báo thường bao gồm thông tin chủ đầu tư, vị trí lắp đặt, công suất hệ thống, mục đích sử dụng điện, phương án đấu nối, phương án xử lý sản lượng điện dư nếu có và các thông tin kỹ thuật cơ bản của công trình.
Điều quan trọng cần hiểu là: thông báo không đồng nghĩa với xin phép. Tuy nhiên, nếu không thực hiện đúng thủ tục thông báo hoặc đăng ký trong trường hợp bắt buộc, hệ thống có thể gặp vướng mắc khi đấu nối, vận hành hoặc làm việc với điện lực và cơ quan quản lý địa phương.
Những Trường Hợp Cần Làm Thủ Tục Thông Báo Hoặc Đăng Ký
Tùy theo loại nguồn điện, quy mô công suất và hình thức đấu nối, chủ đầu tư sẽ cần thực hiện thủ tục phù hợp.
1. Nguồn điện không đấu nối với hệ thống điện quốc gia
Đối với hệ thống điện mặt trời hoặc nguồn điện tự sản xuất, tự tiêu thụ không đấu nối với lưới điện quốc gia, chủ đầu tư thực hiện hình thức gửi thông báo theo quy định.
Trường hợp này thường áp dụng cho các hệ thống độc lập, không phát ngược lên lưới, không liên kết với hệ thống điện quốc gia.
2. Hộ gia đình, nhà ở riêng lẻ, điện mặt trời mái nhà dưới 100kW có đấu nối
Đối với hộ gia đình sử dụng nhà ở riêng lẻ có hệ thống điện mặt trời mái nhà có đấu nối, hồ sơ thông báo sử dụng Mẫu số 01 theo Phụ lục của Nghị định 58/2025/NĐ-CP. Cổng Dịch vụ công Quốc gia cũng ghi nhận thành phần hồ sơ đối với hộ gia đình là thông báo theo Mẫu số 01.
Đây là nhóm phổ biến nhất hiện nay, thường gặp ở các hộ gia đình lắp điện mặt trời để tự dùng, giảm hóa đơn điện, kết hợp pin lưu trữ hoặc hệ hybrid.
3. Tổ chức, cá nhân lắp điện mặt trời mái nhà dưới 1.000kW có đấu nối nhưng không bán điện dư
Đối với tổ chức, cá nhân không phải hộ gia đình sử dụng nhà ở riêng lẻ, hồ sơ thông báo sử dụng Mẫu số 02 theo Phụ lục Nghị định 58/2025/NĐ-CP. Nội dung này cũng được Cổng Dịch vụ công Quốc gia nêu trong phần thành phần hồ sơ.
Nhóm này thường bao gồm văn phòng, cơ sở kinh doanh, nhà xưởng, kho hàng, trường học, trang trại hoặc các công trình thương mại lắp điện mặt trời để tự sản xuất, tự tiêu thụ.
4. Công suất từ 1.000kW trở lên hoặc dưới 1.000kW nhưng có bán điện dư
Với các hệ thống quy mô lớn hơn, hoặc có nhu cầu bán sản lượng điện dư lên lưới, chủ đầu tư có thể phải thực hiện thủ tục đăng ký phát triển hoặc các thủ tục liên quan khác theo quy định. Đây là nhóm cần chuẩn bị hồ sơ kỹ hơn, bao gồm phương án đấu nối, đo đếm, an toàn điện và các yêu cầu kỹ thuật từ đơn vị điện lực.
Hồ Sơ Thông Báo Cần Chuẩn Bị
Hồ sơ cần chuẩn bị sẽ khác nhau tùy đối tượng là hộ gia đình hay tổ chức/cá nhân.
Hồ Sơ Đối Với Hộ Gia Đình – Mẫu Số 01
Đối với hộ gia đình lắp điện mặt trời mái nhà, hồ sơ thông báo thường cần các nội dung sau:
Thông báo theo Mẫu số 01
Tên chủ hộ, địa chỉ, số điện thoại, email nếu có
Mã số khách hàng sử dụng điện
Vị trí lắp đặt hệ thống điện mặt trời
Mô tả công trình như kết cấu mái, chiều cao, diện tích mái
Công suất tấm quang điện
Công suất inverter
Thông tin pin lưu trữ nếu có
Phương án xử lý điện dư: có bán điện dư hay không bán điện dư
Thời gian dự kiến lắp đặt và hoàn thành
Bản vẽ thiết kế lắp đặt nguồn điện
Tài liệu liên quan đến công trình mái nhà nếu cơ quan tiếp nhận yêu cầu
Hộ gia đình nên chuẩn bị thông tin càng rõ càng tốt để quá trình tiếp nhận hồ sơ nhanh hơn, hạn chế phải bổ sung nhiều lần.
Hồ Sơ Đối Với Tổ Chức, Cá Nhân – Mẫu Số 02
Đối với tổ chức, cá nhân, hồ sơ thường chi tiết hơn do công suất và quy mô hệ thống lớn hơn. Hồ sơ có thể bao gồm:
Thông báo theo Mẫu số 02
Thông tin tổ chức hoặc cá nhân
Mã khách hàng sử dụng điện
Vị trí lắp đặt
Mô tả công trình
Công suất tấm quang điện
Công suất inverter
Thông tin hệ lưu trữ nếu có
Phương án xử lý điện dư
Bản vẽ thiết kế
Hồ sơ công trình theo quy định chuyên ngành nếu có
Tài liệu về xây dựng, phòng cháy chữa cháy, môi trường nếu thuộc diện phải có
Theo hướng dẫn liên quan đến điện mặt trời mái nhà tự sản xuất, tự tiêu thụ, công trình lắp đặt phải bảo đảm tuân thủ quy định pháp luật về đầu tư, xây dựng, đất đai, bảo vệ môi trường, an toàn và phòng cháy chữa cháy.
Gửi Hồ Sơ Thông Báo Đến Đâu?
Tùy từng trường hợp, hồ sơ có thể được gửi đến các cơ quan, đơn vị liên quan như:
Sở Công Thương
Đơn vị điện lực địa phương
Cơ quan quản lý xây dựng tại địa phương
Cơ quan phòng cháy chữa cháy địa phương nếu thuộc trường hợp phải có hồ sơ PCCC
Theo thông tin trên Cổng Dịch vụ công Quốc gia, cơ quan thực hiện thủ tục thông báo phát triển điện mặt trời mái nhà tự sản xuất, tự tiêu thụ có đấu nối là Bộ phận Một cửa Sở Công Thương.
Trên thực tế, chủ đầu tư nên liên hệ trước với đơn vị điện lực địa phương hoặc đơn vị thi công chuyên nghiệp để được hướng dẫn chính xác theo từng địa bàn, vì yêu cầu tiếp nhận hồ sơ có thể cần bổ sung theo đặc thù công trình.
Trình Tự Thực Hiện Thủ Tục Thông Báo Phát Triển Nguồn Điện
Để tránh sai sót, chủ đầu tư nên thực hiện theo các bước sau:
Bước 1: Xác định loại hệ thống điện mặt trời
Trước tiên cần xác định hệ thống thuộc nhóm nào:
Có đấu nối hay không đấu nối lưới điện quốc gia
Hộ gia đình hay tổ chức/cá nhân
Công suất dưới 100kW, dưới 1.000kW hay từ 1.000kW trở lên
Có bán điện dư hay không bán điện dư
Có pin lưu trữ hay không
Có yêu cầu backup khi mất điện hay không
Việc xác định đúng loại hệ thống giúp chọn đúng mẫu hồ sơ và đúng thủ tục cần thực hiện.
Bước 2: Chọn đúng mẫu thông báo
Hộ gia đình dùng Mẫu số 01.
Tổ chức, cá nhân dùng Mẫu số 02.
Trường hợp thuộc diện đăng ký phát triển cần chuẩn bị hồ sơ theo yêu cầu tương ứng.
Việc dùng sai mẫu có thể khiến hồ sơ phải bổ sung hoặc nộp lại.
Bước 3: Chuẩn bị hồ sơ kỹ thuật
Hồ sơ kỹ thuật cần thể hiện rõ công suất, số lượng tấm pin, công suất inverter, phương án đấu nối, sơ đồ điện, vị trí lắp đặt, tải tiêu thụ và phương án xử lý điện dư.
Đối với hệ thống có pin lưu trữ hoặc hybrid, nên thể hiện rõ thêm:
Công suất pin lưu trữ
Cổng backup/EPS nếu có
Sơ đồ tủ điện AC/DC
Thiết bị bảo vệ
Chống sét lan truyền
CB, aptomat, dây dẫn, tiếp địa
Phương án chống phát ngược nếu không bán điện dư
Bước 4: Gửi thông báo đến cơ quan, đơn vị liên quan
Sau khi hoàn thiện hồ sơ, chủ đầu tư gửi thông báo đến cơ quan tiếp nhận theo quy định. Nên lưu lại bằng chứng đã gửi như phiếu tiếp nhận, email xác nhận, biên nhận hồ sơ hoặc số hồ sơ trực tuyến nếu nộp online.
Bước 5: Lắp đặt và vận hành theo đúng nội dung đã thông báo
Sau khi hoàn tất việc thông báo hoặc đăng ký theo trường hợp áp dụng, hệ thống cần được lắp đặt đúng thiết kế, đúng công suất, đúng phương án đấu nối và bảo đảm an toàn điện.
Nếu có thay đổi lớn về công suất, cấu hình inverter, pin lưu trữ hoặc phương án đấu nối, chủ đầu tư nên kiểm tra lại yêu cầu cập nhật hồ sơ với cơ quan tiếp nhận.
Những Lưu Ý Quan Trọng Khi Làm Thủ Tục Điện Mặt Trời Mái Nhà
Thứ nhất: Không nhầm giữa “thông báo” và “xin phép”
Nhiều khách hàng lo lắng rằng lắp điện mặt trời mái nhà phải “xin phép” rất phức tạp. Tuy nhiên, với nhiều trường hợp tự sản xuất, tự tiêu thụ, thủ tục là thông báo hoặc đăng ký theo nhóm công suất và hình thức đấu nối.
Dù vậy, thông báo không có nghĩa là được bỏ qua các quy định về xây dựng, an toàn điện, phòng cháy chữa cháy, môi trường hoặc điều kiện đấu nối.
Thứ hai: Công suất phải phù hợp nhu cầu sử dụng
Không nên lắp hệ thống quá lớn nếu nhu cầu tiêu thụ thấp, đặc biệt với hệ không bán điện dư. Công suất hợp lý giúp tối ưu chi phí đầu tư, giảm lãng phí sản lượng và tránh rủi ro phát ngược không mong muốn.
Thứ ba: Hệ thống có bán điện dư cần làm kỹ hồ sơ hơn
Nếu hệ thống có nhu cầu bán sản lượng điện dư lên lưới, cần làm rõ cơ chế đo đếm, hợp đồng mua bán điện, tiêu chuẩn đấu nối và điều kiện kỹ thuật từ đơn vị điện lực.
Thứ tư: Hệ thống phải đảm bảo an toàn điện và PCCC
Điện mặt trời mái nhà là hệ thống điện DC và AC kết hợp, có điện áp cao, vận hành ngoài trời trong thời gian dài. Vì vậy, không nên thi công sơ sài hoặc bỏ qua thiết bị bảo vệ.
Một hệ thống đạt chuẩn nên có:
CB AC/DC phù hợp
Chống sét lan truyền DC/AC
Dây DC solar chuyên dụng
Đầu nối MC4 chất lượng
Tiếp địa hệ thống
Tủ điện bảo vệ rõ ràng
Sơ đồ đấu nối đúng kỹ thuật
Thiết bị chống phát ngược nếu cần
Biển cảnh báo điện mặt trời
Thứ năm: Nên lưu hồ sơ sau khi hoàn tất
Sau khi gửi thông báo, chủ đầu tư nên lưu lại toàn bộ hồ sơ gồm bản thông báo, bản vẽ kỹ thuật, tài liệu thiết bị, ảnh thi công, biên bản nghiệm thu nội bộ, thông tin inverter và xác nhận đã gửi hồ sơ.
Việc lưu hồ sơ giúp thuận tiện khi bảo trì, kiểm tra, nâng cấp hệ thống hoặc làm việc với điện lực sau này.
Mẫu Nội Dung Thông Báo Phát Triển Nguồn Điện Tham Khảo
Khi chuẩn bị thông báo, chủ đầu tư cần điền đầy đủ các thông tin cơ bản như:
Tên tổ chức, cá nhân hoặc hộ gia đình
Địa chỉ công trình lắp đặt
Mã khách hàng sử dụng điện
Vị trí lắp đặt hệ thống
Loại nguồn điện: điện mặt trời mái nhà tự sản xuất, tự tiêu thụ
Công suất tấm quang điện
Công suất inverter
Dung lượng pin lưu trữ nếu có
Phương án điện dư: không bán điện dư hoặc đăng ký bán điện dư theo quy định
Thời gian lắp đặt dự kiến
Hồ sơ kèm theo như bản vẽ thiết kế, tài liệu kỹ thuật, hồ sơ PCCC/xây dựng/môi trường nếu thuộc diện yêu cầu
Vì Sao Nên Chuẩn Bị Hồ Sơ Trước Khi Lắp Điện Mặt Trời?
Việc chuẩn bị hồ sơ trước khi thi công giúp chủ đầu tư chủ động hơn trong quá trình triển khai. Đặc biệt với các hệ thống công suất lớn, nhà xưởng, doanh nghiệp hoặc công trình có nhiều nhánh tải, việc làm hồ sơ kỹ ngay từ đầu giúp:
Tránh sai công suất đăng ký
Tránh sai phương án đấu nối
Hạn chế phát sinh khi nghiệm thu
Dễ làm việc với điện lực
Đảm bảo hệ thống vận hành hợp pháp
Giảm nguy cơ phải tháo sửa sau thi công
Tăng độ tin cậy của công trình
Thuận tiện khi nâng cấp hoặc mở rộng hệ thống
Dịch Vụ Tư Vấn Thủ Tục Điện Mặt Trời Mái Nhà
Nếu bạn đang có nhu cầu lắp đặt điện mặt trời mái nhà cho gia đình, doanh nghiệp, nhà xưởng hoặc công trình thương mại, việc lựa chọn đơn vị thi công am hiểu cả kỹ thuật và thủ tục là rất quan trọng.
Một đơn vị chuyên nghiệp cần hỗ trợ khách hàng từ bước khảo sát, tính toán công suất, thiết kế hệ thống, lựa chọn inverter, pin lưu trữ, tủ điện bảo vệ, phương án đấu nối cho đến chuẩn bị hồ sơ thông báo phát triển nguồn điện.
Điều này giúp công trình không chỉ tiết kiệm điện hiệu quả mà còn đảm bảo đúng quy định, an toàn và bền vững trong quá trình vận hành lâu dài.
Kết Luận
Thủ tục thông báo phát triển nguồn điện là bước quan trọng khi lắp đặt hệ thống điện mặt trời mái nhà, đặc biệt với các hệ thống có đấu nối lưới điện quốc gia. Theo Nghị định 58/2025/NĐ-CP, chủ đầu tư cần xác định đúng trường hợp áp dụng, chọn đúng mẫu thông báo, chuẩn bị hồ sơ kỹ thuật và gửi đến cơ quan, đơn vị liên quan theo quy định.
Để hệ thống điện mặt trời hoạt động ổn định, an toàn và hợp pháp, khách hàng nên thực hiện đồng thời hai việc: thiết kế đúng kỹ thuật và hoàn thiện đúng thủ tục trước khi vận hành chính thức.
